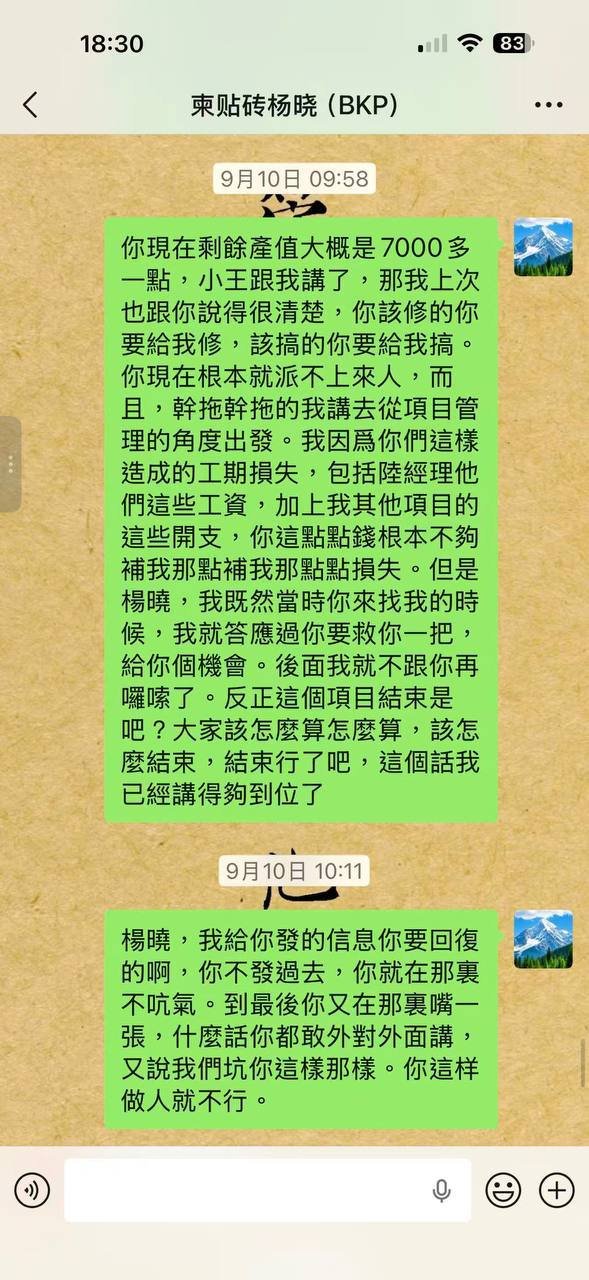

近期,有工程项目负责人发布风险提醒,指出与杨松晓施工队合作过程中存在履约能力不足的问题。据投稿人描述,在合作期间,该施工队长期存在现场人员配置不足、施工进度缓慢、组织与配合不到位等情况。
针对上述问题,项目方曾多次通过沟通协调,要求其增加人员并按节点推进进度,甚至在对方出现资金困难时提供过协助,但现场施工情况始终未能达到项目要求。最终,剩余的工程施工、整改、修复及收尾工作,均由项目方自行组织人员完成,导致项目方额外承担了工期损失、管理成本、人员成本及整改收尾成本。
目前,双方就施工价格及最终结算存在争议。项目方表示,愿意提供合同、聊天记录、付款记录、施工记录及现场资料,配合相关人员依法核实。项目方强调,结算应基于完整的履约事实,包括施工完成情况及后续产生的实际成本,而非仅讨论价格。
基于此次合作经历,项目方明确表示后续将不再与杨松晓施工队合作。建议在柬埔寨从事工程行业的同行,在选择施工队时,不应仅关注报价,务必在合作前充分核实对方的人员组织能力、现场执行力、进度履约记录及历史合作情况,以规避潜在的工程风险。
📋 简要摘要 ▸
网友投稿指出与杨松晓施工队合作中存在人员不足、进度缓慢及履约能力差的问题,提醒同行在合作前充分核实其资质。
📋 完整原文 ▸
#网友投稿 #杨松晓
柬埔寨工程圈合作风险提醒:杨松晓施工合作情况说明
做工程这么多年,我越来越觉得,一个施工队真正值不值得合作,不只是看报价,更重要的是看人员组织、现场执行、进度履约以及出现问题后的责任担当。
近期我与杨晓施工队的一次合作,让我有必要把实际情况公开说明,也给在柬埔寨做工程的同行一个参考。
一、现场人员及施工进度长期无法满足要求

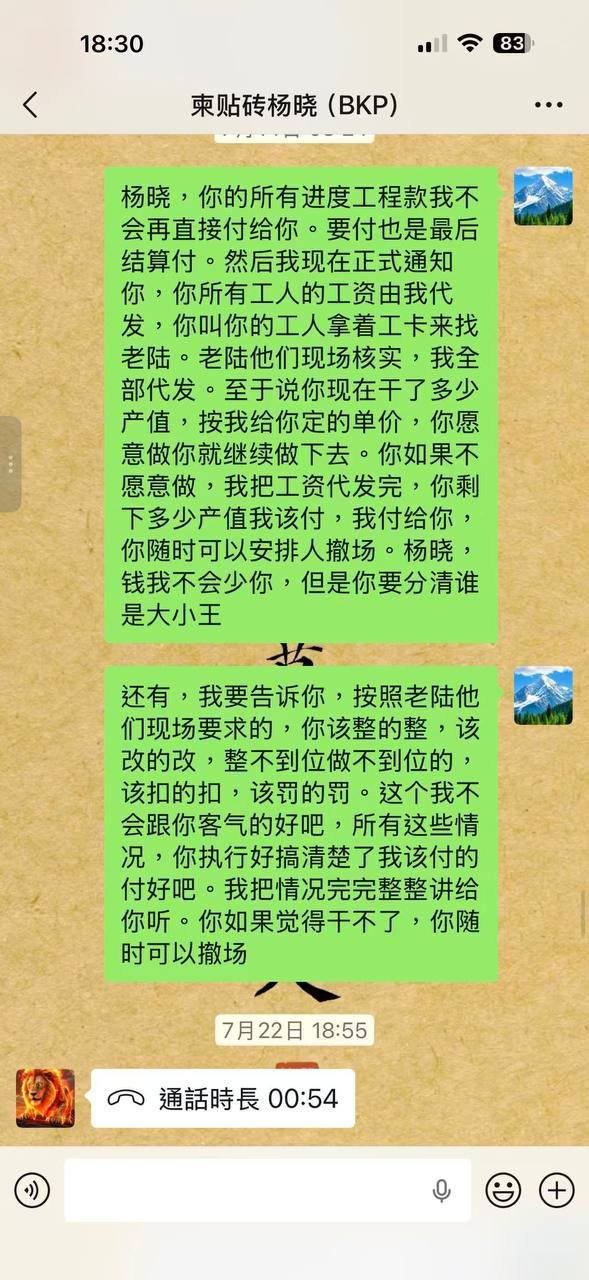

合作期间,我方多次通过微信、电话等方式明确要求其增加施工人员、加快施工进度,并给出了具体完成节点。

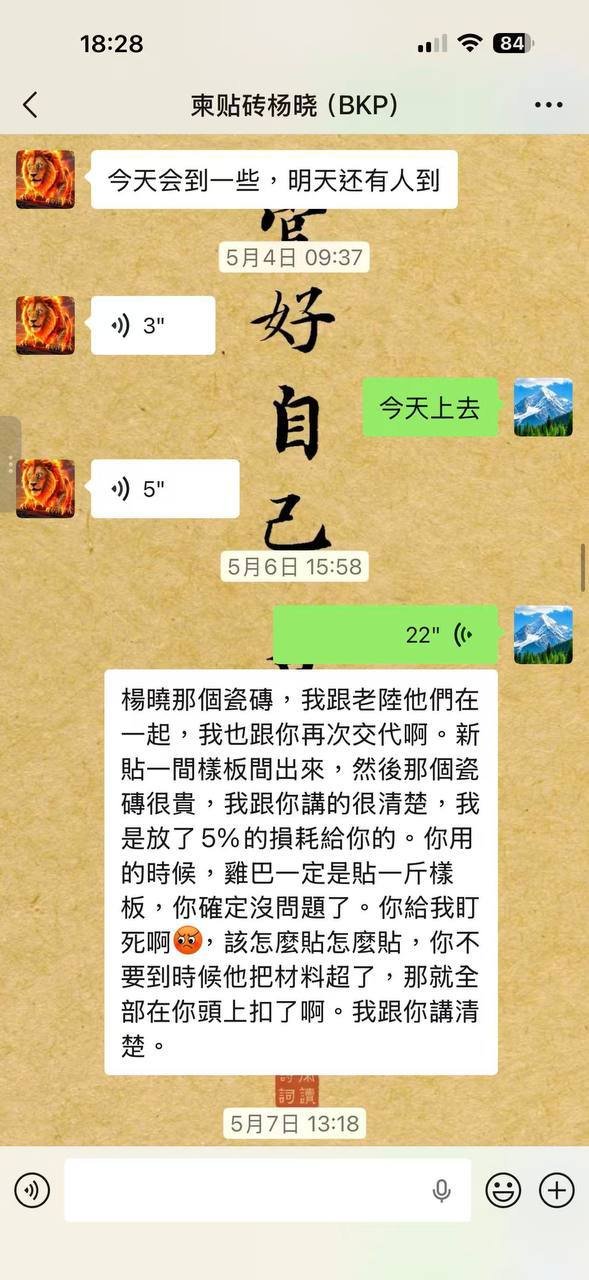

但实际施工过程中,现场长期存在人员不足、进度缓慢、组织不到位、现场配合不到位等情况。
相关聊天记录、人员安排及现场情况均有留存。
二、我方已经多次给予调整和解决的机会
在合作过程中,我方并不是一开始就否定其施工能力。

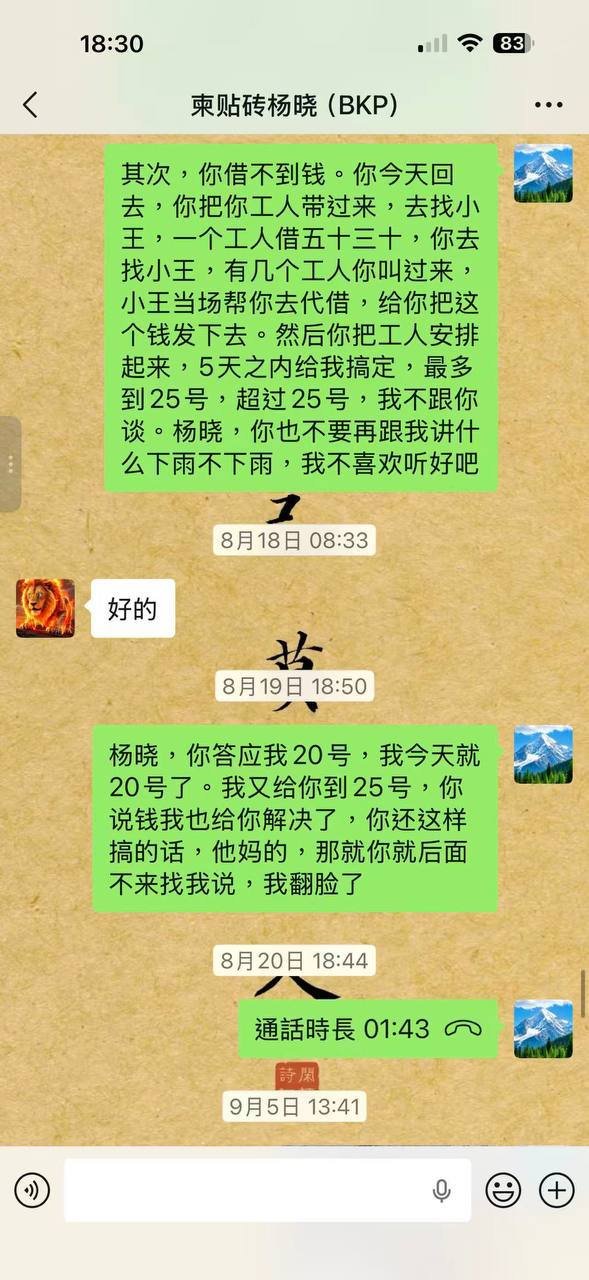

针对现场出现的问题,我方多次协调、催促,并给予时间让其调整人员和施工安排。
在其资金出现困难时,我方也曾给予过一定帮助,并协调解决工人工资等问题。
但最终现场施工仍然没有达到项目要求。
工程不是靠解释完成的,最终还是要看现场有没有人、工作有没有完成、进度有没有兑现。
三、后续大量工作由我方自行组织完成
由于现场实际情况无法满足项目继续推进的要求,后续我方只能自行重新组织人员,对剩余工程进行施工、整改、修复及收尾。
也就是说,原本应该由施工队完成的部分工作,最后由我方自己承担了人员、管理以及后续施工成本。
对工程老板来说,真正造成损失的往往不只是几块钱的单价差,而是:

工期损失 + 管理成本 + 人员成本 + 整改成本 + 最终收尾成本。
四、关于目前双方的价格及结算争议
目前双方对施工价格及最终结算存在不同意见。
对此,我方态度非常明确:
工程量可以核,价格可以对,付款记录可以查,现场施工情况也可以查。
双方所有合同、聊天记录、付款记录、施工记录以及现场资料,我方均可以提供,由相关人员依法核实。
我方不回避正常的工程结算,也不否认其依法提出异议的权利。
但是,施工没有按照要求完成、后续由谁完成以及由此产生的实际成本,同样应该纳入完整事实之中。
不能只谈价格,不谈实际履约情况。
给柬埔寨工程同行的一点提醒
我今天把这件事情公开,不是为了骂人,也不是为了把正常的工程纠纷扩大化。
只是希望同行在选择施工队的时候,不要只看“报价多少钱一平方”,更应该了解:
有没有足够的工人?
能不能按节点完成?
现场管理能力怎么样?
出了问题愿不愿意承担责任?
工程做不下去以后,能不能把现场交接干净?
这些东西,远远比几块钱的单价重要。
至于我个人的选择,很明确:
经过这次合作,杨晓的施工队,我以后不会再使用。
对于其他在柬埔寨做工程的老板和项目负责人,如果有人向你推荐这个施工队,建议在合作前充分核实其人员组织、施工能力、进度履约及历史合作情况。
我只陈述我亲身经历的事实。
账可以算,工程量可以核,证据可以查。
最终到底是谁做了什么、谁完成了什么、谁承担了后续工作,现场和记录都会留下答案。
做工程,价格可以谈,困难可以解决,但最基本的履约能力和责任心不能没有。
以上为本人基于实际合作经历作出的情况说明及个人合作选择。
